Новую котельную построят в деревне Хлюпино Одинцовского округа
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi82L3NjcmVlbnNob3QtMl83clBveElvLnBuZw.webp?w=1920)

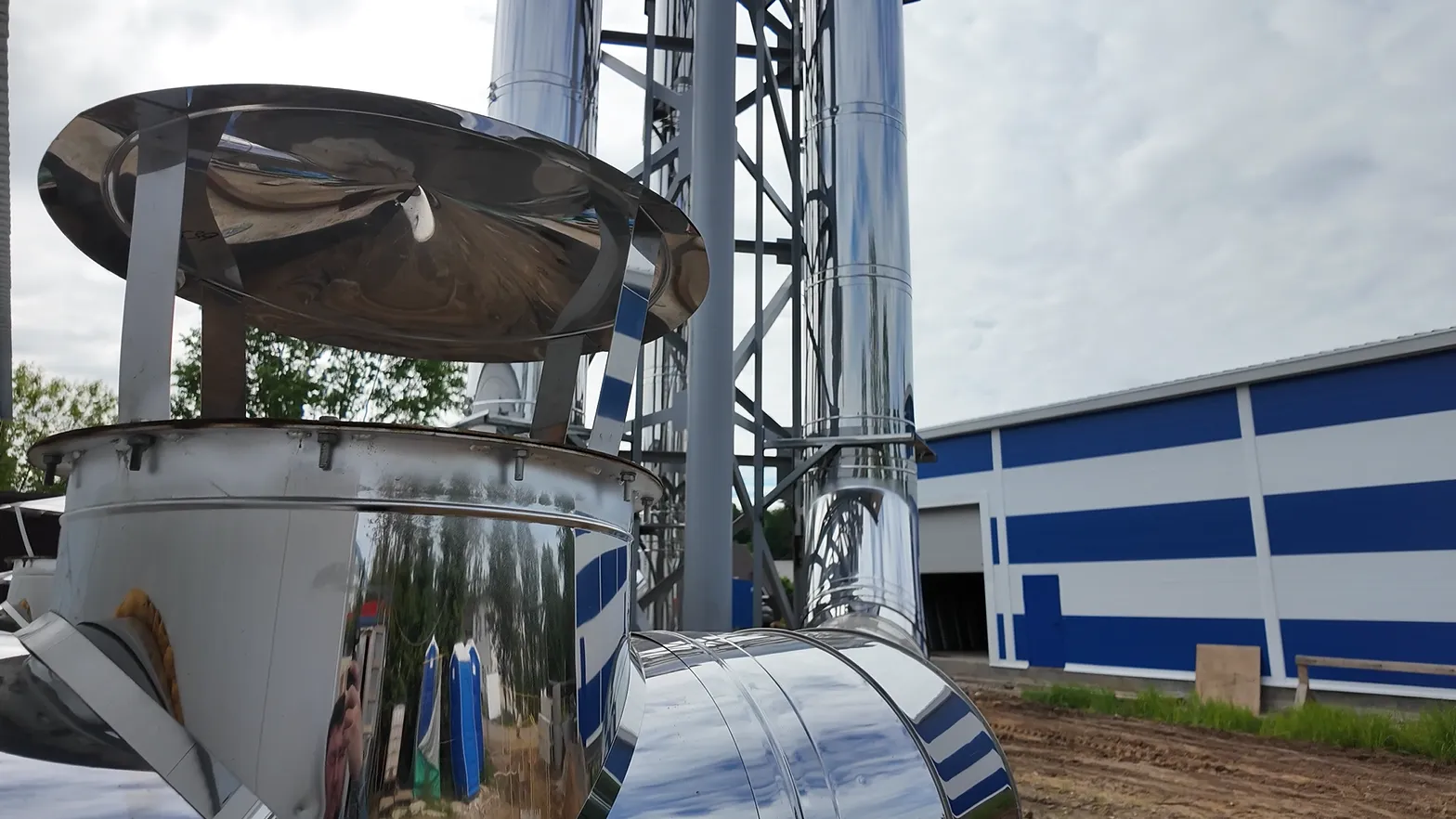

Строительство блочно-модульной котельной продолжается в деревне Хлюпино Одинцовского округа. Готовность объекта достигла 80%.
Подрядчик проложил 400 метров новых коммуникаций. Завезено и установлено технологическое оборудование — котлы, насосы, теплообменники, автоматика. Сейчас продолжается этап подвода сетей газоснабжения.
Пусконаладочные работы подрядная организация планирует начать осенью. Полноценный запуск котельной произойдет в ноябре 2026 года. Задача — успеть до активной фазы отопительного сезона.
Объект возводится в рамках госпрограммы «Развитие инженерной инфраструктуры, энергоэффективности и обращения с отходами». Работы в деревне Хлюпино стартовали в мае прошлого года. Мощность блочно-модульной котельной составит пять мегаватт. Объект будет обеспечивать теплом более 2000 потребителей.
