Глава Пушкино проверил ремонт 2 котельных в поселке Лесном
:format(webp)/YXJ0aWNsZXMvaW1hZ2UvMjAyNi84L2JhdC04ODIwX2RTZVJnd0YuanBn.webp?w=1920)
Глава городского округа Пушкинский Максим Красноцветов 10 августа проверил ход модернизации двух котельных в поселке Лесной. Обновление объектов позволит повысить надежность системы теплоснабжения и улучшить качество коммунальных услуг для жителей.
Рабочая поездка состоялась в рамках масштабной программы губернатора Московской области по модернизации коммунальной инфраструктуры. Вместе с Максимом Красноцветовым объекты посетили его заместители Людмила Конопатченкова и Евгений Лойко.
На месте глава округа встретился с сотрудниками котельных, представителями подрядных организаций и эксплуатационных служб. Участники обсудили темпы реконструкции и соблюдение графика работ.

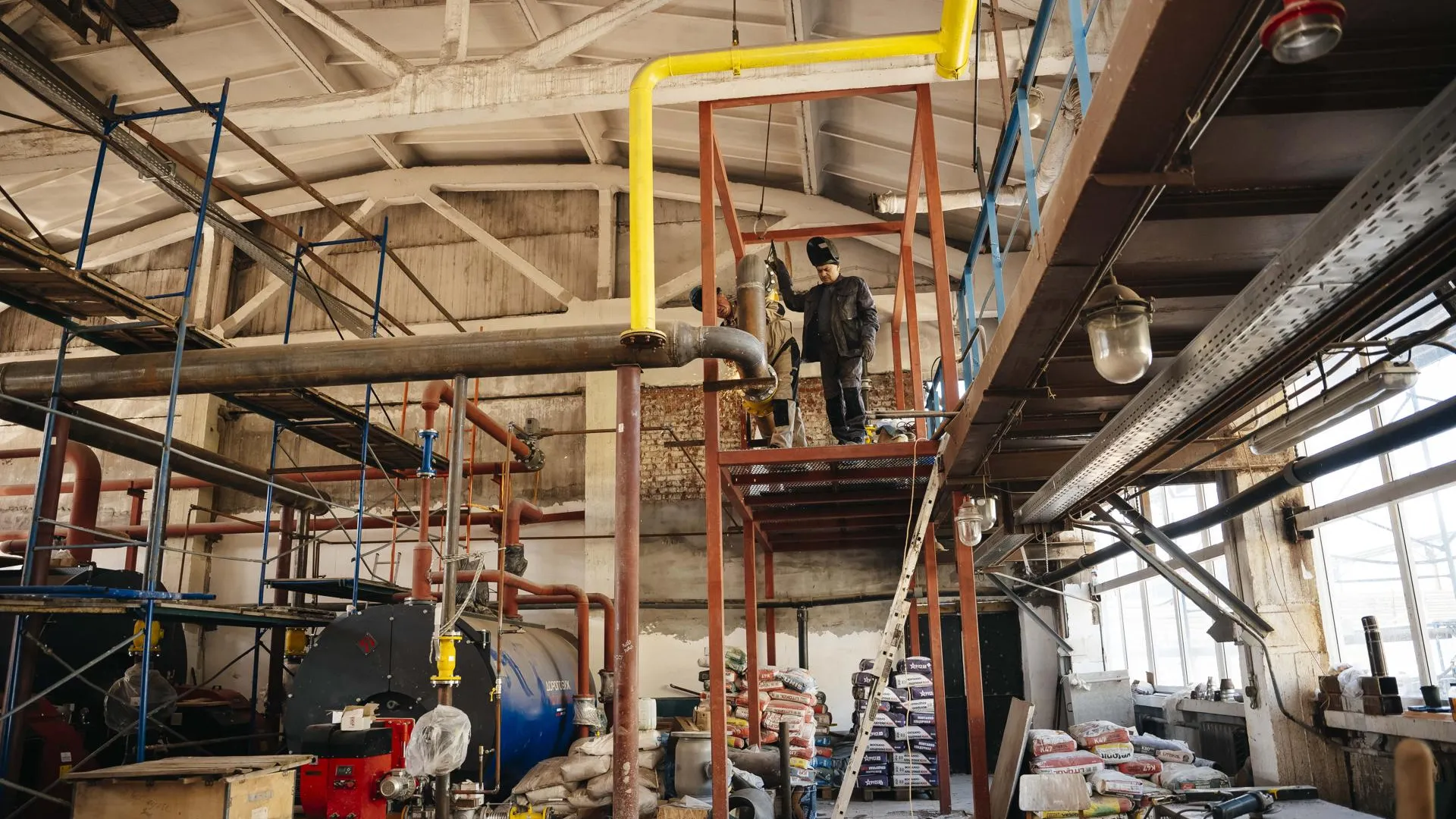

На котельной № 2 проводится капитальный ремонт с полной заменой оборудования. От этого источника теплоснабжения получают тепло пять многоквартирных домов. Сейчас на объекте работают 14 специалистов, степень готовности составляет 80%.
«Основное оборудование уже смонтировано. Сейчас выполняется обвязка сетевых насосов. Монтажные работы планируется завершить до конца августа, после чего в начале сентября специалисты приступят к пусконаладке. Новое оборудование обеспечит более высокие параметры работы системы», — рассказал Максим Красноцветов.
Вторым объектом стала котельная № 1, которая обеспечивает теплом 58 многоквартирных домов и шесть социальных объектов. Здесь ведется строительство новой блочно-модульной котельной мощностью 32,6 Гкал/ч.
На объекте одновременно работают около 28 специалистов. Подготовительные работы практически завершены: выполнены фундаменты и смонтированы основания. Поставка оборудования ожидается в начале сентября.
«Начало отопительного периода мы планируем обеспечить на существующем оборудовании. Смонтировать и запустить новую блочно-модульную котельную планируем до конца года», — уточнил Максим Красноцветов.
Глава округа поручил профильным службам держать на особом контроле сроки поставки оборудования и проведения пусконаладочных работ. Это позволит обеспечить своевременный запуск обновленной инфраструктуры и подготовить систему к отопительному сезону.
